Trabajos extra en una reforma: cómo presupuestarlos, que el cliente los acepte y cobrarlos
El «ya que estás» y lo que aparece al abrir: cómo valorar cada extra, que el cliente lo acepte por escrito antes de hacerlo, cómo afecta al IVA del 10 % y cómo cobrarlo, con un ejemplo resuelto.

◆«Ya que estás…»: por qué los extras se discuten al cobrar
Estás alicatando el baño y la clienta se asoma: «Ya que estás, ¿me cambias la bañera por un plato de ducha?». Dices que sí, por no parar la obra. Al día siguiente, al levantar el suelo, aparece una bajante de plomo que hay que cambiar. Lo arreglas, porque no se puede tapar así. Y el día de cobrar llega la frase: «Eso no estaba en el presupuesto».
Los trabajos extra en una reforma son el punto donde más dinero se pierde y más clientes se enfadan. No por el trabajo, sino porque nadie dejó por escrito qué se hacía, cuánto costaba y quién dijo que sí.
En esta guía tienes la diferencia entre un extra y un imprevisto, la frase que conviene poner en el presupuesto, cómo documentar un extra en cinco minutos, un ejemplo resuelto con números (incluido el error de IVA que puede costarte caro) y cómo cobrarlo sin discusiones.
◆Extra o imprevisto: qué es cada uno y quién decide
No todo lo que no estaba en el presupuesto es igual.
- ▸Extra (o mejora): lo pide el cliente. Cambiar la bañera por un plato de ducha, alicatar hasta el techo en vez de a media altura, añadir un enchufe. Es una decisión suya y tiene que saber cuánto le cuesta antes de que lo hagas.
- ▸Imprevisto: aparece al abrir y nadie lo podía ver. Una bajante de plomo, una humedad, un tabique que no aguanta, una instalación eléctrica sin toma de tierra. No es culpa de nadie, pero alguien tiene que decidir qué se hace y quién lo paga.
En los dos casos la regla práctica es la misma: se valora aparte, se le manda al cliente y no se hace sin su visto bueno.
Hay además una razón legal. Si pactaste un precio cerrado por toda la obra (lo que el Código Civil llama «ajuste alzado»), el artículo 1593 del Código Civil dice que no puedes pedir más aunque suban los jornales o los materiales; solo puedes cobrar más por cambios que aumenten la obra si el propietario los autoriza. Esa autorización es lo que tienes que poder enseñar el día de cobrar.
Sigue leyendoPrecio cerrado o partida abierta: un presupuesto de reforma completo, partida a partida, con el ejemplo de un bañoPresupuesto de reforma: cómo hacerlo, con ejemplo de un baño →◆Antes de empezar: la cláusula de extras en tu presupuesto
El mejor momento para hablar de extras es antes de que existan: en el presupuesto. Bastan tres cosas.
- 1Una frase de extras e imprevistos. Por ejemplo: «Cualquier trabajo que no figure en este presupuesto, lo pida el cliente o aparezca durante la obra, se valorará aparte y no se ejecutará sin su aceptación por escrito, por firma o por mensaje».
- 2Tus precios de referencia. El precio de tu jornada, del metro cuadrado de alicatado o del punto de fontanería. Si el cliente ya los conoce, el extra no le sorprende.
- 3Qué pasa con el plazo. Cada extra puede sumar días. Si lo dejas escrito, nadie te reclama un retraso que vino de un cambio que pidió él.
Separa también en el presupuesto qué materiales pones tú y cuáles elige y compra el cliente. Lo vas a necesitar para el IVA, como verás en el ejemplo.
Consejo. Cuando el imprevisto aparezca, haz fotos antes de tapar nada: la bajante rota, la humedad, el cable sin protección. Una foto con fecha explica el extra mejor que cualquier conversación.
◆Cómo documentar un extra en cinco minutos
Un extra bien documentado no necesita un papel complicado. Necesita que cualquiera que lo lea entienda lo mismo:
- ✅A qué obra pertenece («Adicional al presupuesto de la reforma del baño»).
- ✅Qué se hace, con cantidades: «retirar bañera y ejecutar plato de ducha de obra con mampara».
- ✅Cuánto cuesta, separando mano de obra y material, y con el IVA.
- ✅Cuántos días suma al plazo.
- ✅La aceptación del cliente antes de empezar: su firma, un mensaje o la aceptación desde el enlace del presupuesto.
Y lo que conviene evitar:
- ❌«Ya lo hablamos al final.» Al final, cada uno recuerda una cifra distinta.
- ❌Meter el extra en la factura final sin haberlo enviado antes. El cliente lo ve por primera vez cuando le pides el dinero.
- ❌Valorarlo «a ojo» de palabra. Si no lo dices con números, no lo has presupuestado.
◆Ejemplo resuelto: el baño de Carmen y sus dos extras
Ejemplo ficticio. Carmen López contrata la reforma de su baño con precio cerrado. Vive en el piso, que tiene treinta años, así que la obra va al 10 % de IVA. A mitad de obra salen dos cosas: ella pide cambiar la bañera por un plato de ducha de obra (extra) y, al levantar el suelo, aparece un tramo de bajante de plomo (imprevisto). Cada uno se valora y se acepta antes de hacerlo.
| Concepto | Materiales | Base |
|---|---|---|
| Presupuesto inicial aceptado | 1.700 € | 4.800 € |
| Extra: plato de ducha de obra con mampara | 370 € | 650 € |
| Imprevisto: cambiar 2 m de bajante | 160 € | 380 € |
| Total de la obra | 2.230 € | 5.830 € |
La base de cada línea incluye la mano de obra: 3.100 € en el presupuesto inicial, 280 € en el extra y 220 € en el imprevisto.
Comprueba el IVA reducido: los materiales que aportas son 2.230 € sobre una base de 5.830 €, un 38,25 %. No pasan del 40 %, así que el 10 % se mantiene: 583 € de IVA y 6.413 € en total. Sin esos dos documentos aceptados, 1.030 € de base, más su IVA, dependerían de la memoria de cada uno.
La trampa: un extra con mucho material
Imagina que Carmen pide además un mueble de lavabo y una mampara de gama alta que compras tú: 900 € de material y 60 € de colocación. La base sube a 6.790 € y los materiales a 3.130 €, un 46,1 %. Si el extra forma parte de la misma obra, los materiales ya superan el 40 % y toda la obra pasaría al 21 %: 1.425,90 € de IVA en vez de 679 €, casi 747 € más para el cliente. No se puede facturar el mueble al 21 % y el resto al 10 %, porque la operación no se trocea.
La salida es hablarlo antes: o el cliente compra ese mueble por su cuenta (el material que compra él no es aportación tuya) o se acepta el 21 % para toda la obra. Si tienes dudas sobre si un extra forma parte de la misma obra o es un trabajo aparte, consúltalo con tu gestor antes de facturar.
◆El IVA y el cobro de los extras
Dos cosas cambian cuando aparecen extras: el IVA y la forma de cobrar.
El IVA. El 10 % de una reforma de vivienda exige, entre otros requisitos, que los materiales que aportas no superen el 40 % de la base imponible de la operación, según la AEAT en sus preguntas frecuentes sobre obras en viviendas. Cada extra con material mueve ese porcentaje. Vuelve a hacer la cuenta antes de aceptar uno grande.
Sigue leyendo¿10 % o 21 %? Los casos en que una reforma lleva IVA reducido (y el error que más se paga)IVA reformas 10 o 21: cuándo se aplica cada tipo en una obra →El cobro. Lo más sencillo es sumar cada extra aceptado al siguiente pago pactado o a la factura final, y decirlo en el propio documento del extra («se abonará con el pago de fin de obra»). Si cobras por fases, cada anticipo lleva su factura y el IVA se devenga al cobrarlo; lo tienes en cómo facturar anticipos de obra. Y si un extra se queda sin pagar, en cómo evitar impagos hay mensajes de WhatsApp para reclamarlo sin perder al cliente.
El extra «en efectivo y sin factura» no existe para un autónomo. Cuando una de las partes actúa como empresario o profesional, una operación de 1.000 € o más no se puede pagar en efectivo, y los pagos en que se trocee se suman (Ley 7/2012, art. 7). Si la obra llega a esa cifra, tampoco el extra se puede pagar en billetes: la multa es del 25 % de lo pagado en efectivo y pueden reclamársela a cualquiera de los dos.
◆Cómo se hace en WOWI: del dictado en la obra al «Aceptado»
En WOWI, cada extra es un presupuesto más, y lo haces desde la obra:

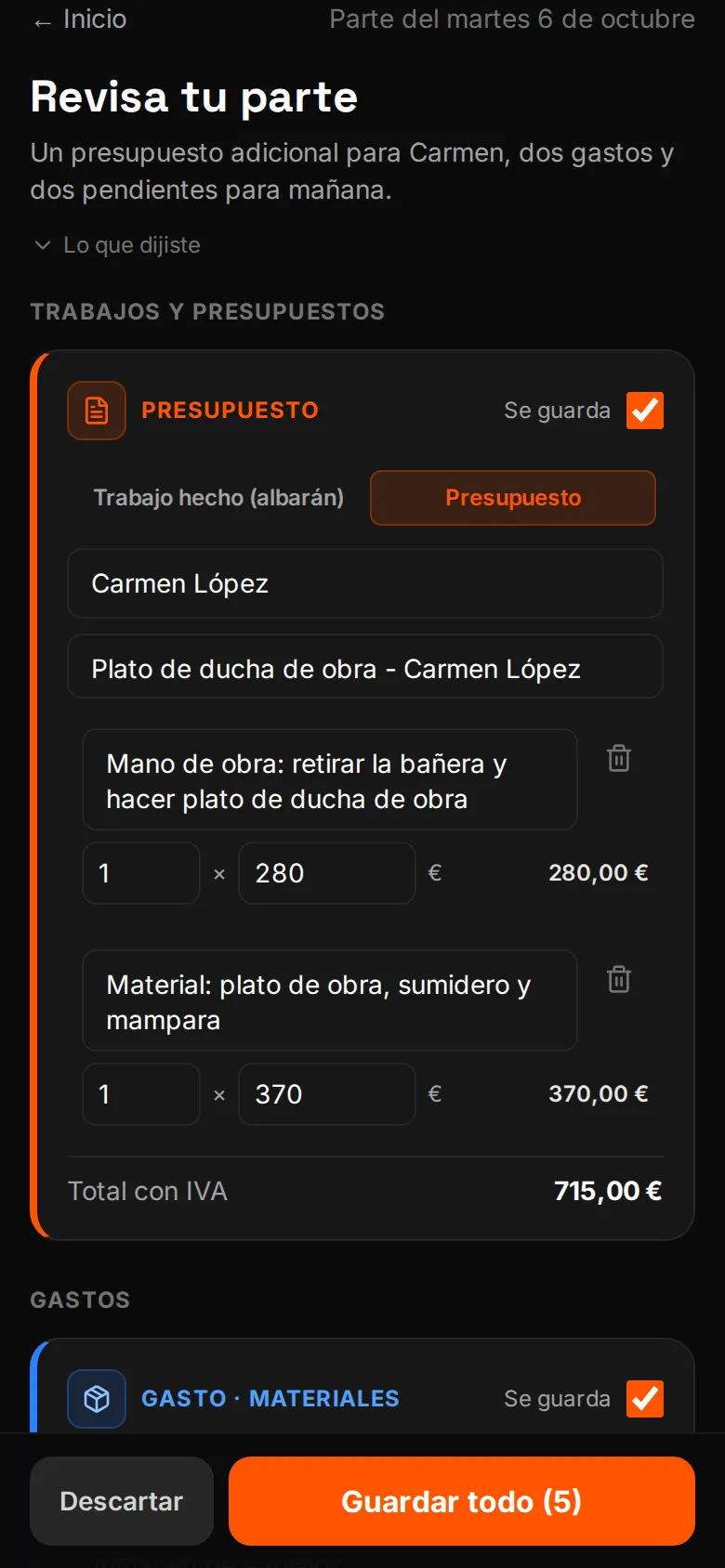

- 1Pulsas el micrófono y dictas: «Presupuesto adicional para Carmen López: cambiar la bañera por un plato de ducha de obra con mampara, 280 de mano de obra y 370 de material. Suma un día al plazo».
- 2WOWI prepara el borrador con sus partidas, el IVA y el total. Revisas cantidades, precios y el tipo de IVA (en presupuestos y albaranes hay un tipo para todo el documento).
- 3Lo mandas por WhatsApp, por correo o con un enlace. Cuando el cliente lo abre por primera vez, te avisa.

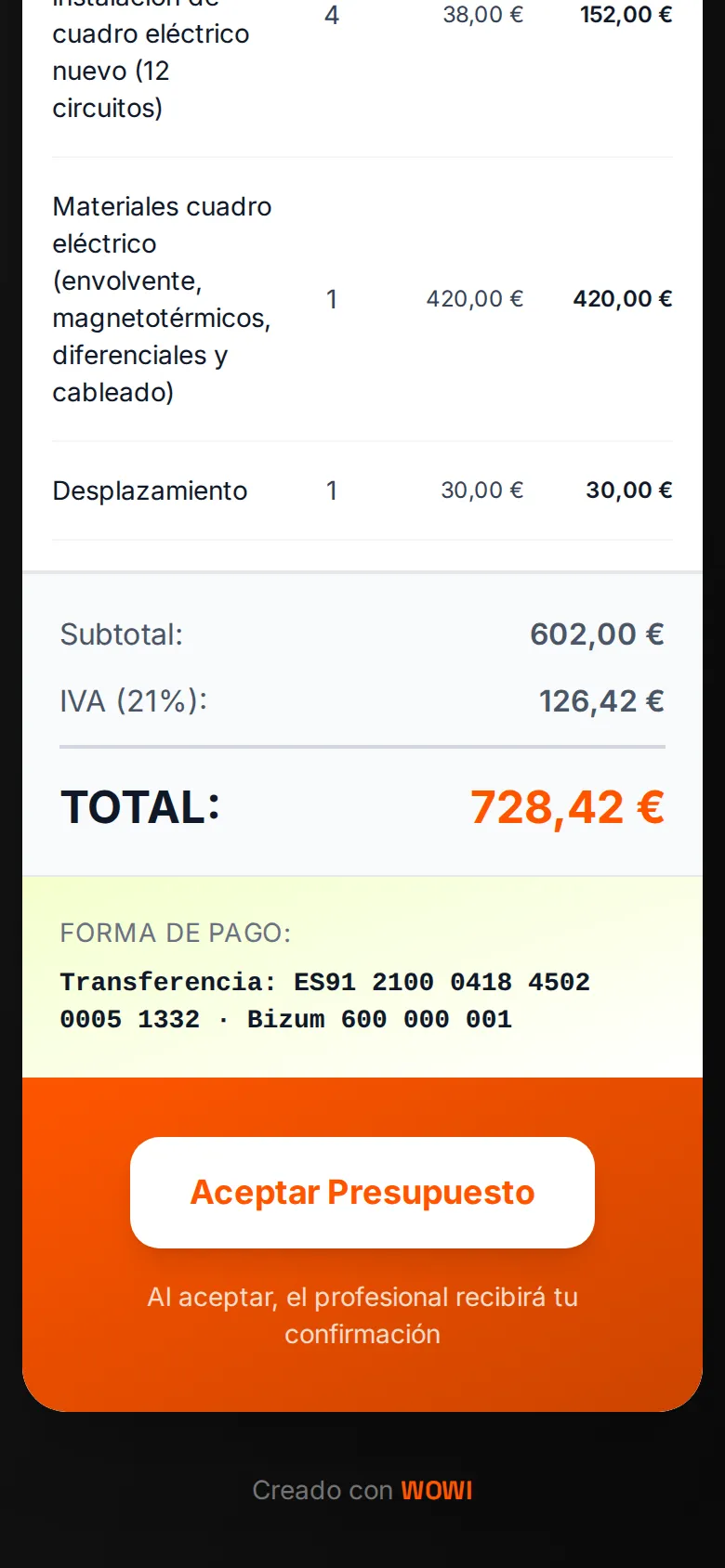

- 4El cliente pulsa «Aceptar presupuesto» en su móvil. El documento queda «Aceptado» con su fecha y te llega el aviso. Esa es tu autorización por escrito.
- 5Si a los 3 días no ha respondido, WOWI te avisa y te deja el recordatorio de WhatsApp escrito; tú decides si lo envías.
- 6Al terminar, cada presupuesto aceptado se convierte en albarán, que el cliente puede firmar con el dedo en tu móvil, y después en factura, sin reescribir nada.

Si el extra te lo piden a última hora y no tienes un minuto, apúntalo en el parte del día: al acabar la jornada dictas un audio con lo que has gastado, lo que queda pendiente y lo que te han pedido, y WOWI lo separa en presupuestos o albaranes, gastos y pendientes con fecha. Nada se guarda hasta que lo revisas. Cómo encaja todo esto en el día a día de una reforma lo tienes en WOWI para reformas.

Dicta tu próximo extra y mándalo antes de hacerlo
Lo que WOWI no hace: no decide por ti si el extra va al 10 % o al 21 % (el tipo lo eliges tú) ni reparte los gastos por obra. Si quieres seguir lo que gastas en cada reforma, pon el nombre de la obra en la descripción del gasto.
◆Errores frecuentes y siguiente paso
Repaso rápido de los errores que más dinero cuestan con los extras:
- ❌Hacer el extra «porque ya estás» y valorarlo después.
- ❌Aceptar de palabra un cambio que suma días y luego cargar con el retraso.
- ❌Tapar un imprevisto sin fotos ni aviso.
- ❌No revisar el 40 % de materiales cuando el extra lleva mucho material.
- ❌Cobrar el extra en efectivo en una obra de 1.000 € o más.
Y lo que funciona: una frase de extras en el presupuesto, tus precios de referencia a la vista, cada extra en su propio documento aceptado antes de empezar y el cobro pactado en el mismo papel. Si además lo dictas en la obra, el papeleo te lleva dos minutos y no una discusión el día de cobrar.
El siguiente paso es mirar cuánto te dejan de verdad esos extras: horas, materiales y desplazamientos también cuentan.
Fuentes
Este artículo es informativo y no sustituye el asesoramiento fiscal o jurídico de un profesional. La normativa cambia: consulta siempre la fuente oficial (AEAT, BOE) o a tu gestor antes de tomar decisiones.
WOWI para reformasPreguntas frecuentes
Es cualquier trabajo que no estaba en el presupuesto aceptado. Puede pedirlo el cliente, como cambiar la bañera por un plato de ducha, o aparecer al abrir, como una bajante en mal estado. En los dos casos conviene valorarlo aparte, enviarlo al cliente y no hacerlo hasta que lo acepte por escrito, por firma o por mensaje.
Puedes intentarlo, pero tendrás que probar que lo pidió o lo autorizó. Si pactaste un precio cerrado, el Código Civil solo te deja cobrar más por cambios que el propietario haya autorizado. Un mensaje, una firma o la aceptación desde el enlace del presupuesto son pruebas; la palabra de cada uno, no. Si hay conflicto, consulta con un abogado.
Si forman parte de la misma obra, sí, pero cuentan para el límite del 40 % de materiales que exige el IVA del 10 % en viviendas. Un extra con mucho material puede hacer que toda la obra pase al 21 %. Haz la cuenta antes de aceptarlo y, si tienes dudas sobre tu caso, consúltalo con tu gestor.
Las dos formas valen si están pactadas. Lo más claro es dejar escrito en el propio extra cuándo se paga, por ejemplo con el pago de fin de obra. En WOWI cada extra es un presupuesto que, una vez aceptado, se convierte en albarán y en factura sin reescribirlo.
Haz fotos, valóralo y mándaselo por escrito explicando por qué no se puede seguir sin decidir. Mientras tanto, no lo ejecutes salvo que sea urgente por seguridad, y déjalo anotado. En WOWI, si a los 3 días no ha respondido al presupuesto, te avisa y te deja el recordatorio de WhatsApp escrito.
Solo si la operación completa no llega a 1.000 €. Cuando una de las partes actúa como empresario o profesional, las operaciones de 1.000 € o más no se pueden pagar en efectivo y los pagos fraccionados se suman. En una reforma que ya supera esa cifra, el extra tampoco puede pagarse en billetes.
Dicta tu próximo extra y que el cliente lo acepte desde su móvil
Dicta lo que has hecho y WOWI te lo deja en presupuesto, albarán o factura. Sin plantillas.
- Dictas con la voz, desde el móvil
- Presupuesto, albarán y factura en el mismo sitio
- Gratis para empezar, sin tarjeta
Sin tarjeta de crédito. Sin permanencia.

Sigue leyendo

Presupuesto de reforma: cómo hacerlo, con ejemplo de un baño
Un presupuesto de reforma claro te protege de imprevistos y discusiones. Lo montamos partida a partida con un ejemplo ficticio de baño, con IVA, plazos y forma de pago.

IVA reformas 10 o 21: cuándo se aplica cada tipo en una obra
Una reforma lleva IVA del 10 % solo si se cumplen tres requisitos. Te explicamos cuáles, cómo comprobarlos con un árbol de decisión y qué hacer si te equivocaste, con ejemplos ficticios.

Parte de trabajo para electricistas: qué incluir y cómo hacerlo por voz
Qué apuntar en un parte de trabajo de electricista, un ejemplo resuelto con números, tres dictados de ejemplo y cómo pasar del parte al albarán firmado y a la factura sin reescribir.
